  • 当前位置:首页 » 天元新闻中心 » 企业新闻 » 天元航材大干100天|冲刺28天,没有弹性更没有退路

    天元航材大干100天|冲刺28天,没有弹性更没有退路

    文章出处: 天元航材    责任编辑: 天元化工新材厂家    发布时间:2021-11-12 13:33:42    点击数:15    【
    [导读]: 顺利完成“大干100天”活动目标是每一个设备人的希望,也是每个天元人的希望,目前厂区主蒸汽管线保温施工、N-D55自控项目及消防报警系统的投用、厂区电力系统扩容改造、指导车间人员完成第四季...

    天元航材大干100天|冲刺28天,没有弹性更没有退路

    大干100天·设备管理篇

    大干100天活动 倒计时28天!

    营口生产园区

    各事业部生产任务进入决战冲刺阶段

    多项任务交叉并行

    为夺取大干100天全面胜利

    确保2021年生产任务圆满完成

    天元航材设备管理部全力以赴

    紧锣密鼓,协同作战

    “四精”设备管理、“零事故”目标统领

    争分夺秒,一鼓作气

    不获全胜决不放松!

    锚定目标·奋力冲刺

    大干100天·设备管理篇2

    大干100天·设备管理篇


    2021年8月

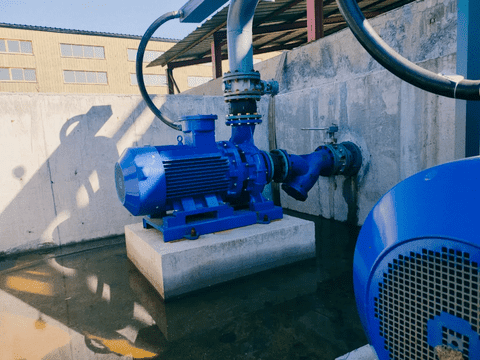

    跟踪三期循环水站施工进度,循环水泵及冷却塔调试顺利完成。

    大干100天·设备管理篇3


    2021年9月

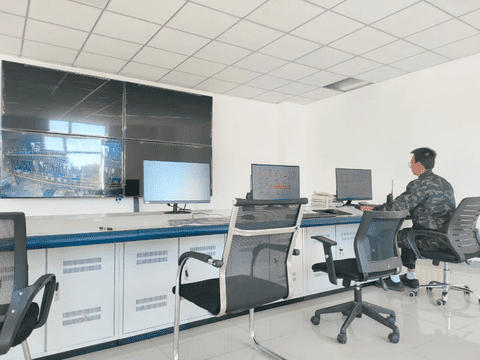

    将FC车间及新105车间PLC控制系统引入中央控制室,两车间自控系统已引入中央控制室,截止目前系统使用正常、流畅。

    大干100天·设备管理篇4


    2021年9月
    处理设备部8月份安全整改项设备部安全整改项共11项,已全部完成。

    大干100天·设备管理篇5


    2021年9月

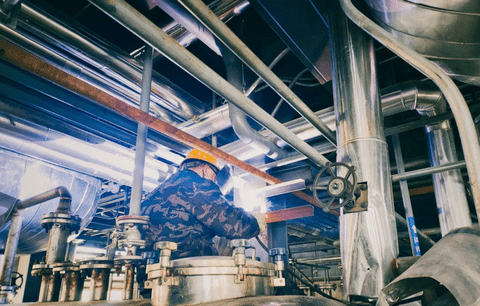

    CC车间尾气排风管线制作完成,现场已投用。

    大干100天·设备管理篇6


    2021年9月
    BCMO项目更换新的200L搪瓷釜已完成,设备调试正常,已投入运行。

    大干100天·设备管理篇7


    2021年9月

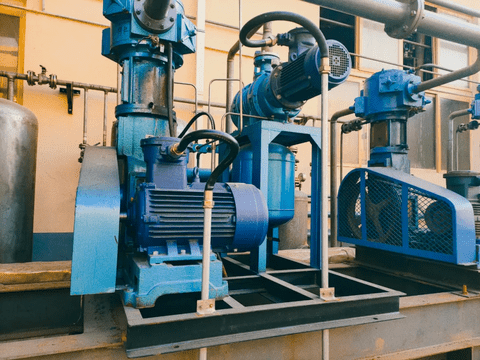

    完成FC车间二线生产用二级真空泵组带料试车。

    大干100天·设备管理篇8


    2021年9月

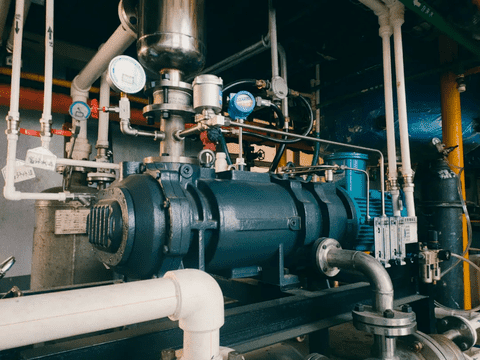

    键合剂车间安装一台干式螺杆真空泵,氯仿机组带料试车,已正式使用。
    大干100天·设备管理篇10
    2021年9月

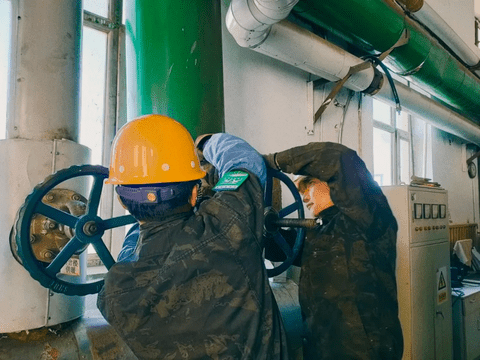

    三苯基铋设备水试及人员培训现已全部完成,现场具备投料试车条件。

    大干100天·设备管理篇11


    2021年10月
    完成并下发厂区循环水站管理制度。

    大干100天·设备管理篇12


    2021年10月
    解决高分子车间离心机刮料时转鼓不运行问题,目前设备运行正常并投入使用。

    大干100天·设备管理篇13


    2021年10月
    新105车间双釜生产用导热油炉、工艺配管安装及配电已完成,具备带料调试条件。

    大干100天·设备管理篇14


    2021年10月

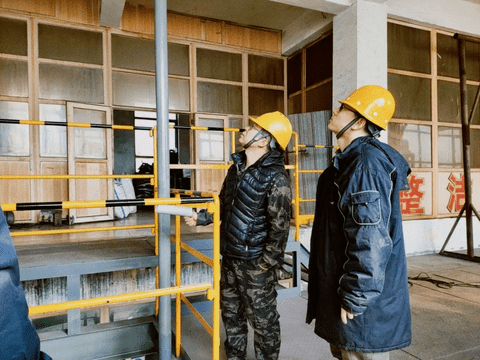

    组织人员进行元素硼车间85%、95%硼粉改造项目施工,两台搪瓷釜安装完成,蒸汽管线配管完成。

    大干100天·设备管理篇15


    2021年10月

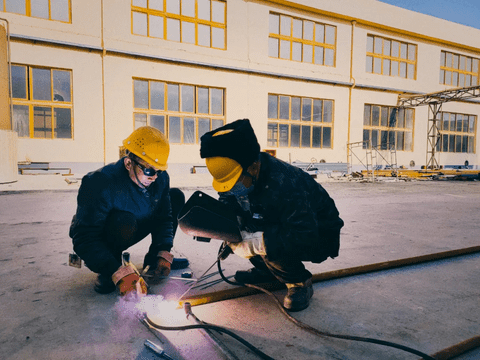

    3G8车间热水罐安装及工艺配管,已全部完成。

    大干100天·设备管理篇16


    2021年10月
    完成设备盘车管理制度、设备维护保养制度、厂内机动车辆管理制度、安全附件管理制度、设备泄漏管理制度、设备防冻凝管理制度以及电气设备管理制度编写。

    我们想对设备家人说……

    give affirmation


     二茂铁事业部魏铭含:

    设备管理部的有些老同志在岗位上已经很多年,无论白天黑夜刮风还是下雨,无论春夏秋冬还是冰雪霜冻,他们都会随叫随到,哪里有需要就奔向哪里。新加入的同事干劲也不输这些前辈。记得许斌刚入职那会,正赶上二茂铁车间进行冰机循环水改造工程,当时有一段PPR材质的管线堵塞破裂。寒冬腊月,零下20多度,他全程在现场跟踪进度,提出增加道林和采用无线管材等合理化建议。车间钛盘管选材时,许斌也是亲自进釜测量尺寸,亲力亲为,负责任、有担当。


     麝香105车间郝明新:

    新麝香105车间前一段时间增加了一台导热油炉,在焊接完管线之后,进行打压试漏,未发现漏点。当时设备部同事提出气相检测和液相检测还是有一定区别,建议再用导热油进行一遍液体检测,结果在试漏过程中发现了漏点,设备部同事严谨细致的工作作风使隐患得以排除。


     燃速催化剂车间王浩:

    在车间修建平台时,安环部觉得设计方案存在一定危险性未同意施工,施工团队也迟迟未给出合理方案,最后是设备部的同事主动协调和担起责任,使问题得以解决。平时车间设备出了什么问题,他们也是尽快协调解决。事事有回响,件件有着落,凡事有交代,把事情交给设备部同事我很放心!


     硼事业部蔡东:

    设备部是和生产部联系最多的部门,只有设备正常运行,我们的生产任务才能得以保障。在拆除隧道窑车间期间,设备部的刘士鹏师傅把旧车间的设备及零件进行合理分配,把能用的物件使用率达到最大,不能用的物件及时处理。节约了车间的改造成本,降低了能耗。


     二茂铁事业部何通:
    有一次FC车间减速机出现了故障,设备部的同事立即前往车间进行抢修,工作持续到凌晨,设备终于恢复了运行,他们才安心回家。设备部的同事在我的印象从来都是不怕苦、不怕累,这种精神非常值得大家学习。

    大干100天·设备管理篇18


    功成不必在我,功成必定有我。
    顺利完成“大干100天”活动目标是每一个设备人的希望,也是每个天元人的希望,目前厂区主蒸汽管线保温施工、N-D55自控项目及消防报警系统的投用、厂区电力系统扩容改造、指导车间人员完成第四季度设备换油保养工作等工作正在进行中。
    挑战来得突然而频繁,但设备人怀揣着“豪情冲霄汉,日月换新天”的决心迎接一切挑战,为早日完成投产目标不懈努力。
    相信在大家的共同努力下,定将驶达成功彼岸!

    声明:本文源自天元航材官网整合整理,如本站图片和转稿涉及版权等问题,请作者及时联系本站,我们会尽快处理。
